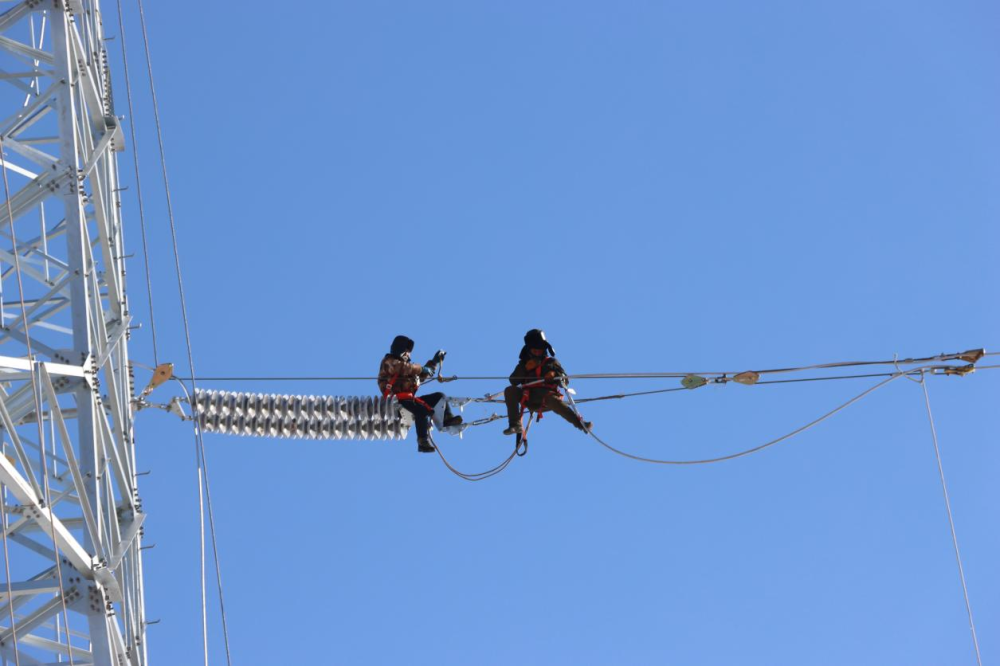

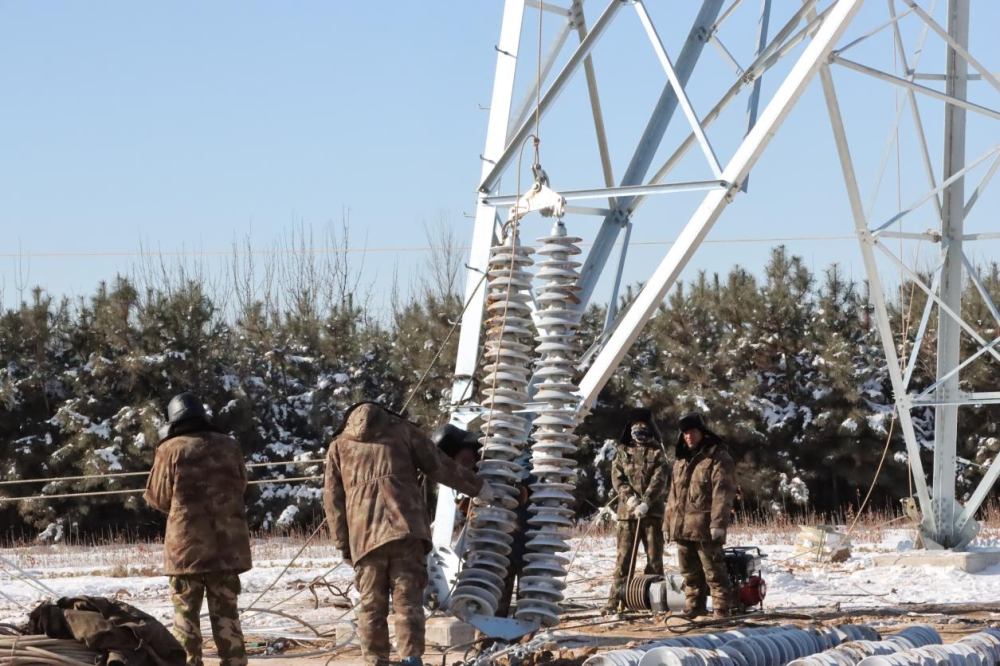

12月21日,室外气温-24℃,广袤的大地上一望无垠的白雪,寒风袭人冻煞人。在内蒙古电力集团薛家湾供电公司安定壕220千伏输变电工程施工作业现场,人头攒动,施工人员正在紧张施工作业中,顶着寒风登杆架线。
内蒙古电力集团薛家湾供电公司工程建设部项目经理缠韬说:“自12月10日准格尔地区首轮降雪以来,截至目前已经连续3天气温低至零下24度,虽然天气寒冷,但是各参建单位的工作热情丝毫没有减弱。我们积极排定了应对极端天气现场工作计划,精密筹划分解各项工作任务,确保按时间节点完成该工程启动送电任务。安定壕220千伏输变电工程输电线路正在进行安杨二回导线架设工作,预计12月24日完成宁安一回、安杨二回启动送电工作。12月25日完成纳日松光伏制氢产业配套220千伏接网工程并网。”
据了解,安定壕220千伏输变电工程是内蒙古电力集团公司“1469”中长期发展战略目标落地的配套项目,更是内蒙古完成“五大任务”,助力自治区全面实现“两率先、两超过”目标任务的具体行动,该项目建成后将大幅度改善准格尔旗地区供电质量和供电能力,满足新能源光伏制氢等一批自治区重点建设项目的稳定供电。
鄂尔多斯市瀚峡新能源有限公司在准格尔旗纳日松投资的40万千瓦光伏制氢产业示范项目,于6月29日成功制取第一方氢气,是内蒙古自治区第一批风光制氢一体化示范项目,是我国首个万吨级新能源制氢项目,为化工领域和交通领域的清洁替代,利用可再生能源电解水制氢技术,利用采煤回填区建设光伏电站,平均每年发电量约为7.4亿度电,其中20%将直接输送至当地电网,剩余80%用于绿氢生产。
鄂尔多斯市瀚峡新能源有限公司总经理李晖说:“这个项目是我们的外部电源工程,对光伏制氢起到了至关重要的作用,光伏发电需要他们来提供反送电,制氢需要他们提供可靠电源。内蒙古电力集团薛家湾供电公司对于项目的保障提供了很好的助力,在整个线路最后的切改阶段,原计划做了调整,既保障了我们的送电需求,又保障了原有用户的能源保供需求。”

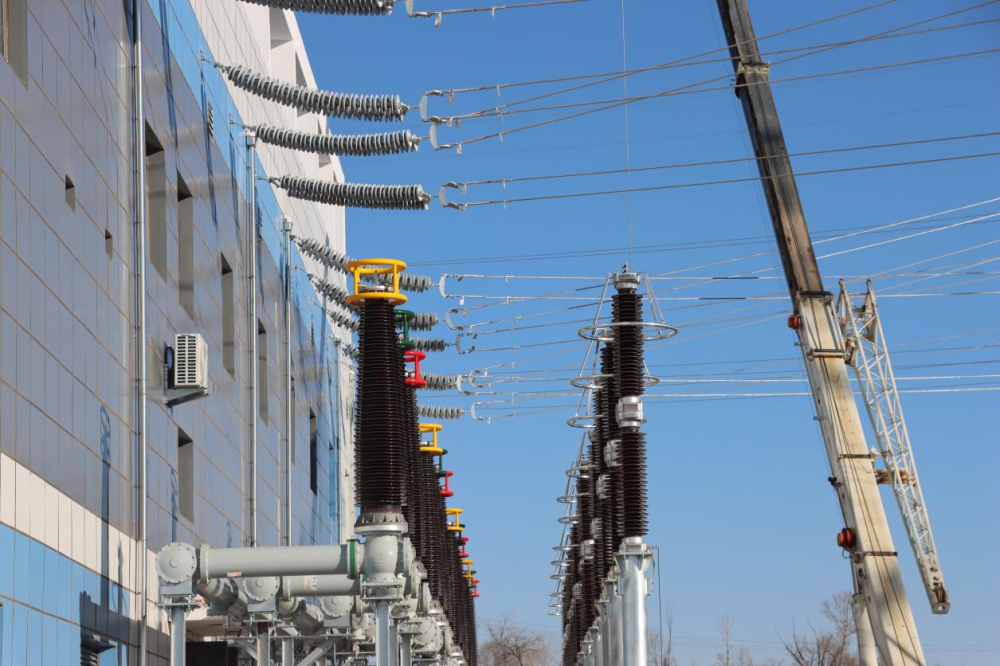

安定壕220千伏输变电工程于6月2日正式开工,预计于12月18日至25日正式切改送电,该工程历时207天,实现220千伏外送线路全部送出,创造蒙西电网输变电工程建设新纪录。
内蒙古电力集团薛家湾供电公司工程建设部项目经理郗志森说:“安定壕220千伏输变电工程建设,是全力支持自治区重点新能源建设项目配套工程,该工程的建成将完善地区网架结构,对地区新能源转型发展、构建新型电力系统具有重要意义。该工程的变电站部分,站内一次设备已经全部完成安装,计划于本月24日接网送电。近期天气寒冷干燥,给项目施工带来了巨大的挑战,我们为了能够使得本项目顺利送电,制定了应对极端天气的相应措施,力保按期送电。”
为保证该工程顺利投产,内蒙古电力集团薛家湾供电公司成立安定壕输变电工程、纳日松光伏制氢接网工程临时党支部,充分发挥战斗堡垒作用。采用全流程可视化管理新模式,变电站工程全天候数字监控,输电工程全过程数字模拟,确保工程建设进度实时可控在控。创新实施智慧工地建设,通过VR(真实场景模拟)工程现场各类安全事故,从实从细抓好现场施工人员安全管理。提前介入输变电设备生产流程,从源头为工程顺利投产提供设备物资保障,为地区能源、现代煤化工、新能源等产业升级贡献力量。
